پروژه ناربن تبریز با مجموع 22.21 درصد پیشرفت ضمن پشت سر گذاشتن یک پنجم مسیر تکمیل، در چهار زون از پنج زون خود به پیشرفت 25 درصدی رسید.
به گزارش روابط عمومی ثغرب از واحد PMO شرکت، ناربُن

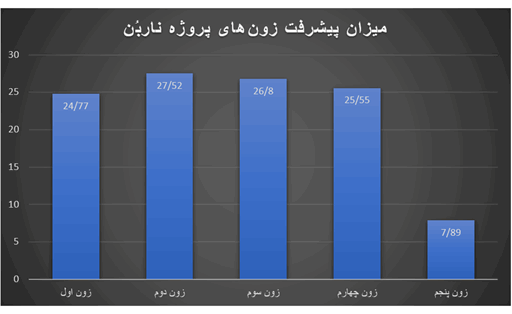

در مجموع زون اول، پیشرفت 24.77 درصدی را ثبت کرد؛ همچنین در بین زونهای 25 درصدی
این پروژه، زون دو با 27.52 درصد به عنوان زون پیشرو در حال پیشرفت است؛ دو زون سوم
با 26.80 درصد و چهارم با 25.55 درصد پیشرفت نیز در میان زونهایی قرار دارند که
یک چهارم از روند ساخت را طی کردهاند.
همچنین ناربُن در زون پنج، به عنوان آخرین زون فعال در حال
اجرا، پیشرفت 7.89 درصدی را حاصل کرده است.

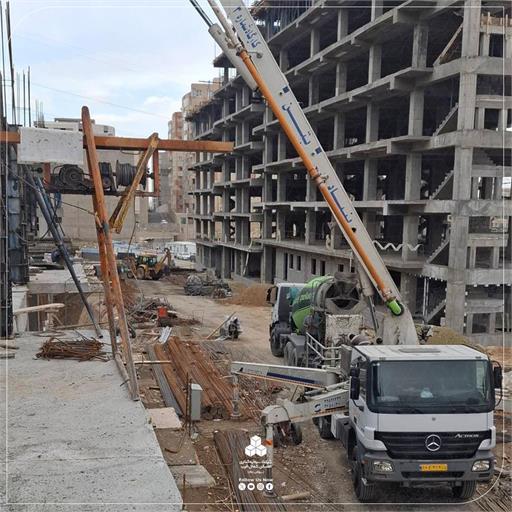

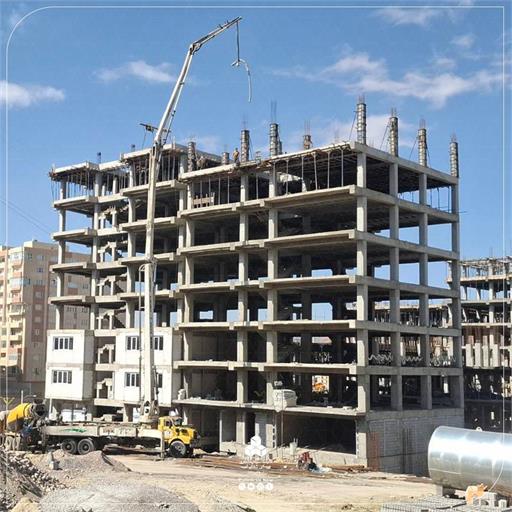

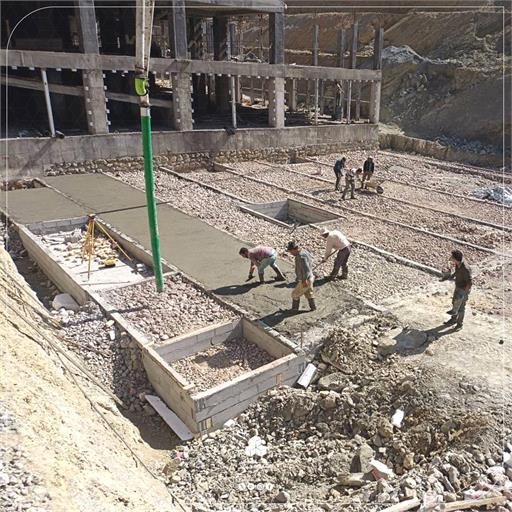

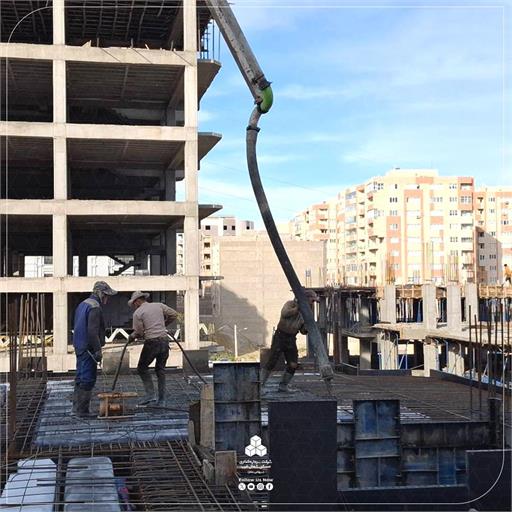

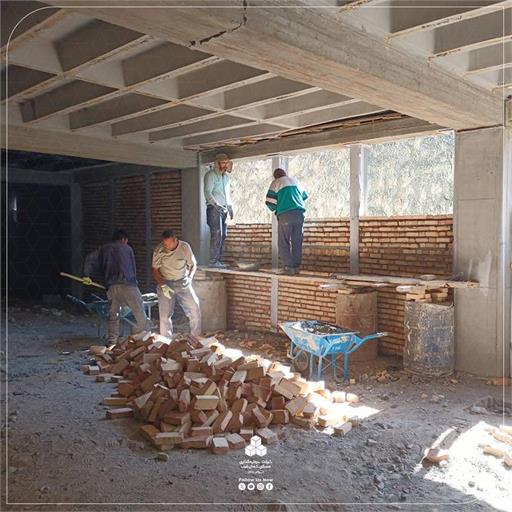

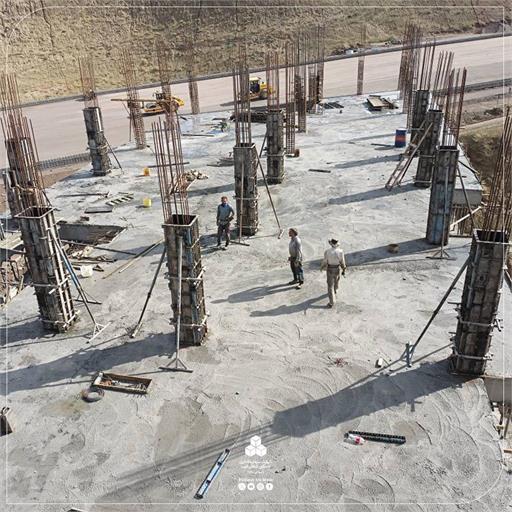

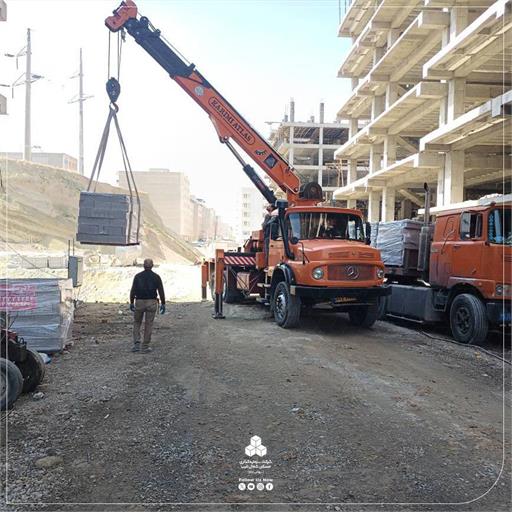

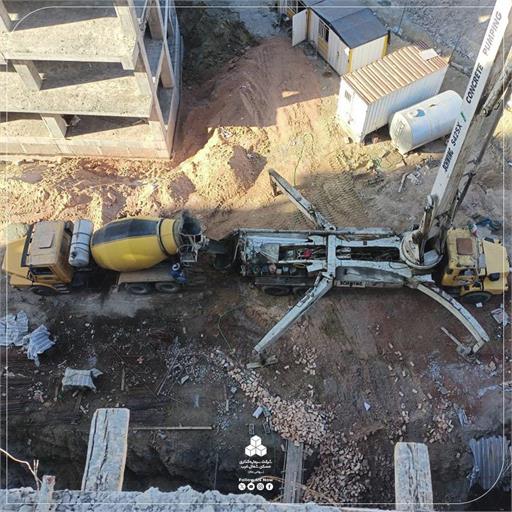

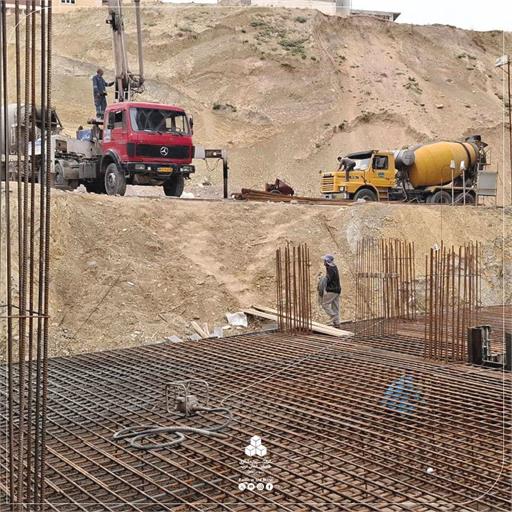

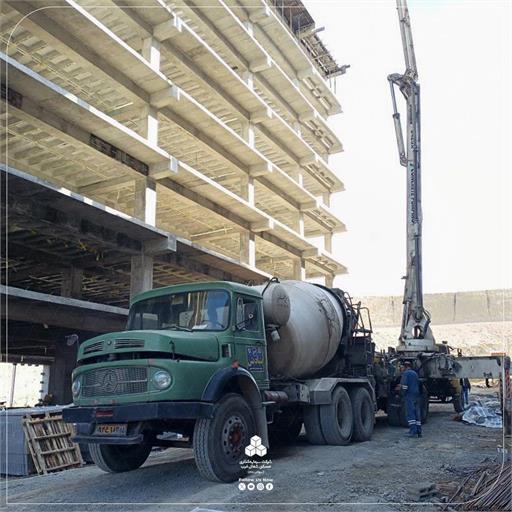

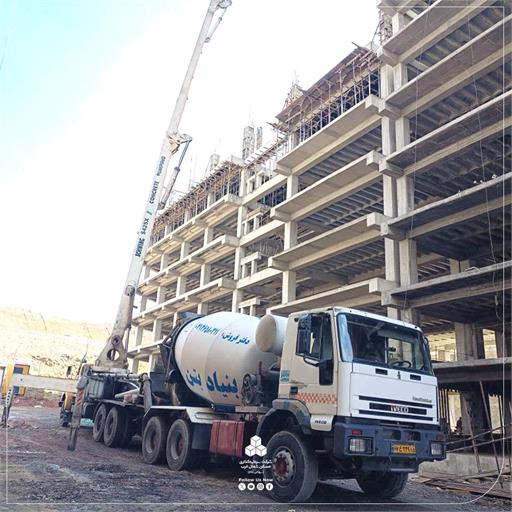

در جدول زیر پیشرفت تفکیکی بلوکهای پروژه را مشاهده میکنید.
